临港重燃项目保障机组连续完成本体大件吊装

发布日期:2024-12-09    信息来源:临港重燃项目   作者:文宇城、王凯宇、纪凯睿   字号:[ ]

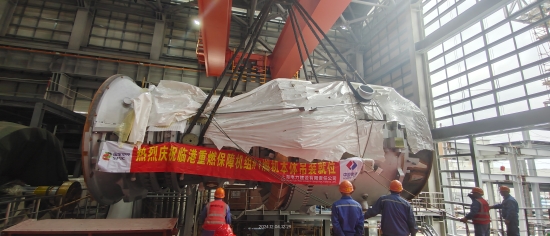

2024年12月4日,临港重燃保障机组#1燃机本体吊装完成,这是继11月26日#2号发电机吊装就位,11月29日#2燃机本体吊装就位,项目一周内连续完成的第三个重大节点。

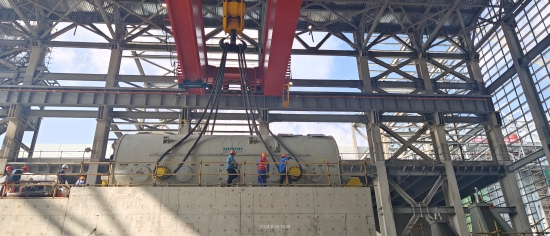

其中#1机组燃机由上海电气燃气轮机有限公司制造,#2机组发电机和燃机由西门子能源公司制造。其运输重量分别为332.4T、423.95T、457T,分别通过厂房内布置的400t行车和500t行车进行吊装就位工作。

从前期运输到设备吊装,项目部与建设、监理、总包单位、运输公司及行车厂家共同到场对行车状态、吊装用钢丝绳、运输道路及安全警戒措施进行彻底检查,对吊装方案进行了细致的评审,制定详细的安全措施,确保吊装安全顺利进行。吊装前,对施工作业人员进行了详细的安全技术交底,落实责任到每一人。对影响大件吊装的各个环节进行了全面检查,确保施工过程安全可靠,所有吊装工作紧张而有序。

项目部全体人员以安全为前提,齐心协力,团结一致,克服困难,高水准、高效率的完成三大件的吊装就位工作,此次项目连续作战的施工能力也得到了在场业主、监理、总包的一致肯定。随着两台机组本体大件的成功就位,项目大件吊装工作顺利完成,也标志着本体安装工作即将进入高峰,为明年两台机组的双投打下了坚实的基础。
