甘肃金昌调峰煤电项目20吨及40吨龙门吊安装顺利完成

发布日期:2025-01-09    信息来源:机施分公司   作者:许凡   字号:[ ]

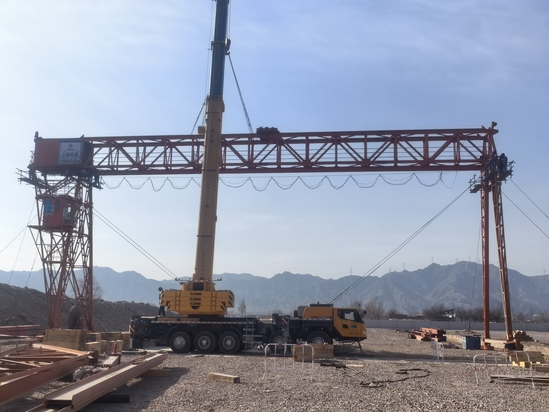

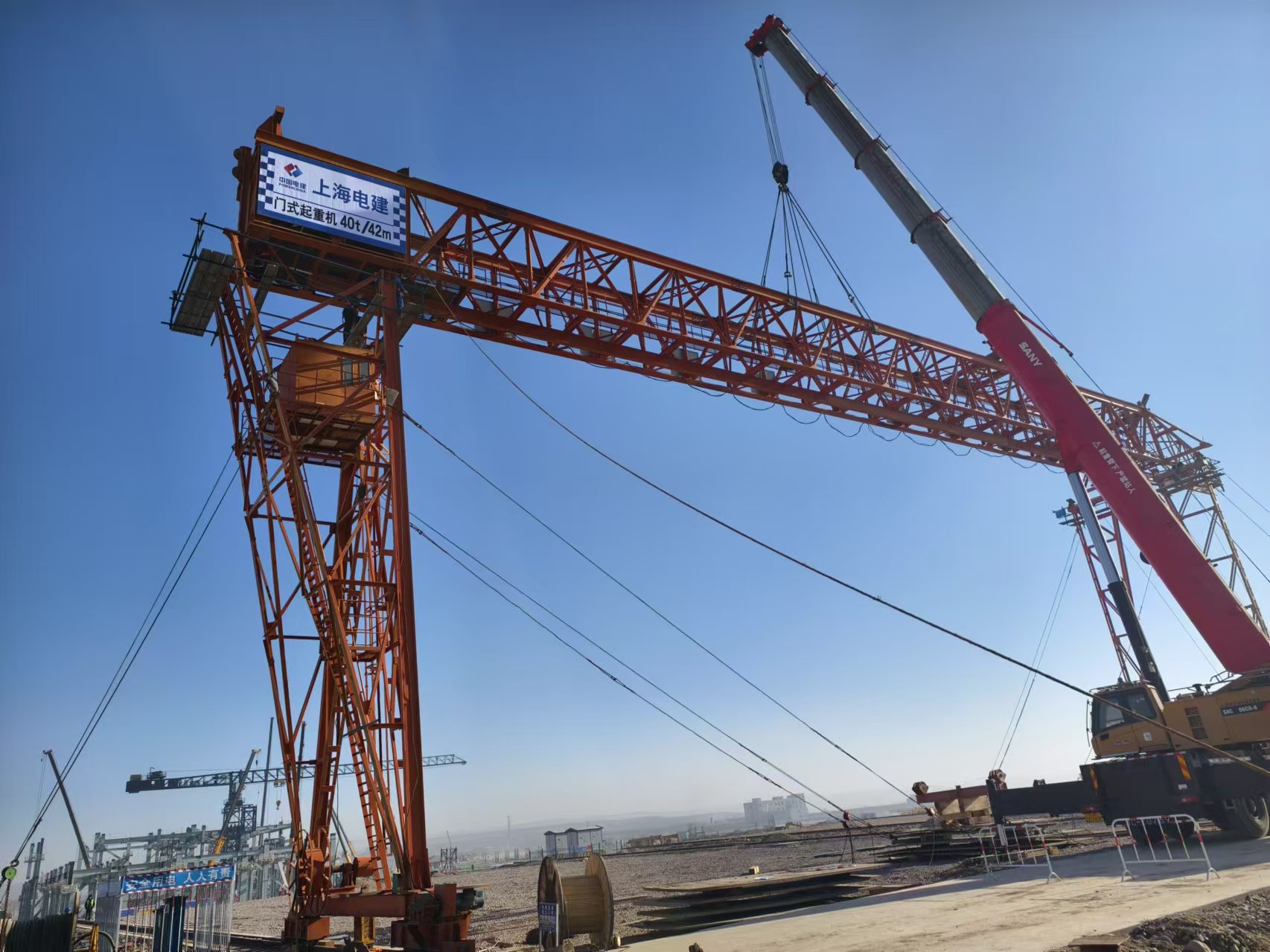

2025年01月08日下午2点58分,甘肃金昌项目一部20吨及一部40吨龙门吊顺利安装完成,本次20吨和40吨龙门吊安装均位于2号锅炉组合场区域,其牵引卷扬机、主钩卷扬机与桥架整体起吊,其中40吨龙门吊桥架采用1台SAC2200C8-8/220吨汽车吊吊装完成,20吨龙门吊桥架采用一台QY130K8C/130吨汽车吊吊装完成,其余散件及桥架组装由25吨及50吨汽车吊完成安装。

在安装工作实施前,项目部组织进行安全技术交底及作业前的检查准备工作,对20吨及40吨龙门吊的安装细节进行了周密、细致的布置,并对检查出的不合格问题严格按照要求进行整改落实,认真核对两部龙门吊各部件的重量以及吊点位置,以上工作完成为两部龙门吊顺利安装工作打下了坚实的基础。作业现场两侧拉设警戒线,安排相关人员旁站,严禁无关人员进入安装现场,安排专业人员指挥安装,保障了安装作业的规范性和安全性。

两部龙门吊安装时,金昌项目正处隆冬,日平均气温低于零下15℃,安装过程中机施分公司起重监督及项目专职安全员全程监护,所有相关人员不畏严寒,保障两部龙门吊的安装工作顺利完成。

在机械安装作业过程中,机施分公司始终严格按照方案和安全操作规程执行,把控好每一步,为整个工作的安全实行建立了坚实的基础,得到了业主、监理、项目团队的一致好评。
